【汽車線束】變更試裝評估的標準化作業研究(下)
發布時間:06/30 —— 2022
1612
找到問題發生的原因,為了充分考慮線束的特性,全面考慮評估新件狀態,制定標準化作業評估清單,引導式思維全面評估變更風險是最優的解決方法。線束組成較復雜,線束組成通常包含電線、插頭、大端子(接電源及接地)、支架、膠堵、發泡、卡釘(塑料及金屬)、水管(洗滌液跨接)等。各種材質又有自己的特性,試裝評估清單都需充分考慮到。
柔性表現在線束在生產、運輸及安裝中都易扭轉,從而產生壓力導致線束捆形狀改變,這種改變會導致裝配問題,特別是對于大捆線束。
公差方面,線束通常是手工裝配捆扎,公差相比模具件要大,對于卡釘、分支方向的公差是時鐘方向定義,更為抽象不好控制,因此沒有兩條相同的線束,這種特性對線束裝配一致性的影響最大。

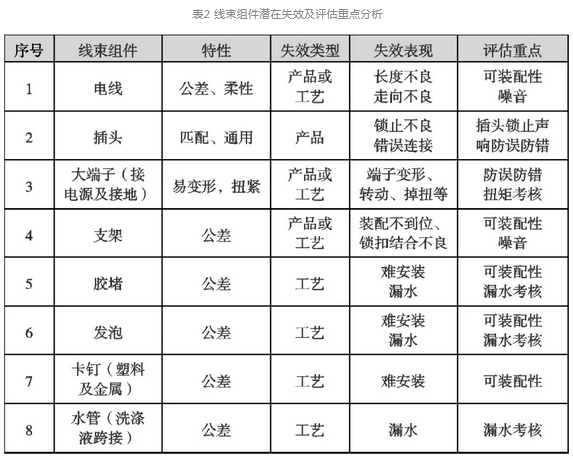

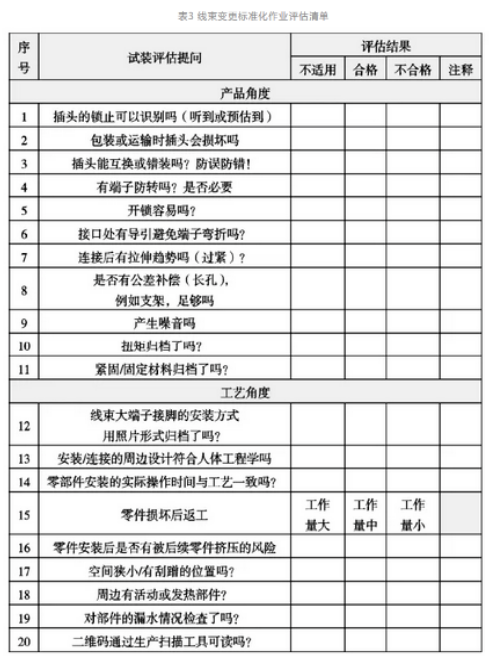

由上述線束組成及安裝特性產生的潛在失效類型及失效表現,以及從而引發的試裝評估重點分析如上表2 所示。通過上述線束特性分析,結合B企業近兩年來的線束缺陷,按照失效類型將評估方向確定為產品和工藝兩類。針對這兩類問題下列舉出的主要潛在失效模式,制定的線束變更標準化作業評估清單如下表3所示:
紅色:不通過,有關鍵要求項不滿足,創建問題跟蹤,改進后必須重新做試裝評估評估人員簽字:產品XXX,裝配XXX,質量XXX,XXX表3線束變更標準化作業評估清單將線束變更試裝評估作業標準化,以核查清單的形式逐一列出并要求評判,評判的工作由試裝申請人(產品工程師)帶頭,組建評估團隊共同完成。評估團隊應至少包括產品、裝配及質量部門相關人員。評估的整體結果分為三類:

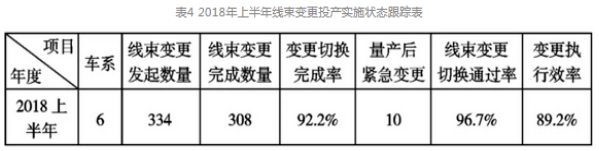

紅色:不通過,有關鍵要求項不滿足,創建問題跟蹤,改進后必須重新做試裝評估。評估的整體結果也需團隊形成共識并簽字歸檔。這樣做的目的在于發揮團隊成員在各個領域的專長,盡量客觀全面的評估試裝,以便盡早發現問題,避免問題流入生產。B企業從2018年初推行了這個線束變更標準化作業評估清單,以指導線束工程師在汽車線束變更試裝評估中進行標準化作業。2月在特定車型試裝進行了試運行,結果良好,3月開始培訓及推廣,追蹤B企業線束變更2018 年上半年度數據,生產車間線束變更投產的實施狀態跟蹤表參見下表4。2018 年上半年線束變更切換完成率=308/334=92.2%2018 年上半年線束變更切換通過率=1-10/308=96.7%2018 年上半年線束變更執行效率=92.2%×96.7%=89.2%由上表數據可見,2018 年上半年線束變更切換后緊急變更僅10 例,線束變更切換通過率96.7%>此次改進設定的目標值96%,而且變更執行效率為89.2%>此次改進設定的目標值88.3%。由此證明線束變更標準化作業評估清單引導式思維全面評估變更風險,汽車線束變更試裝評估中進行標準化作業完成預期問題解決設定的目標,降低了線束問題在批量生產中發生的可能性,提高了線束試裝評估的有效性。終上所述,將線束變更試裝工作標準化,通過汽車線束變更試裝評估清單指導工程師作業取得的效果是明顯的。
1.線束變更標準化作業評估清單,充分考慮線束的特性,采用引導式思維全面評估變更風險。2.通過對汽車線束變更試裝評估的標準化作業,指導汽車企業線束變更試裝評估,更規范地進行變更風險預防。3.通過上述分析,線束變更標準化作業評估清單取得的效果是明顯的,但關注成績的同時,仍然存在的問題也應被正視。4.采用線束變更標準化作業評估清單后線束變更執行效率仍然有提升余地,而且量產后緊急變更仍然存在。
但受B企業沒有真正研發的公司策略制約,一段時間內,仍需由德國研發作為設計開發的主角,這就不可避免的會出現設計反復更改這樣的非增值活動。為了解決這個問題,B汽車公司需要在發展的過程中,重新審視自己在行業內的位置,努力將公司從汽車生產廠逐步蛻化成帶有自主研發的汽車主機廠。
